下單之後,時間主要花在備料

下單之後,時間主要花在備料

「定案後 2 週內交貨」寫在官網上,是真的。但它有一個前提被很多人讀過去了:定案之前的時間,不在這兩週裡。而對漢方與草本產品來說,定案之前最長的那一段,往往不是配方,是原料的產季。

交期問題之所以常常談不攏,是因為雙方在算不同的東西。客戶算的是「我什麼時候拿得到貨」,工廠報的是「規格定案之後我要多久」。這兩個數字中間,隔著一段沒有人在報的時間。

把時間軸攤開

一個從零開始的漢方產品,時間大致分成四段:

段落在做什麼壓縮空間
一、條件收斂決定單方複方、克數、粒徑、袋型、通路大,取決於你
二、打樣與定案試作、試喝、調整、確認規格中
三、備料原料取得、進料檢驗、前處理、乾燥、入庫小,受產季限制
四、生產配料、充填、包裝、出貨小,但可預期

官網那句「2 週內交貨」講的是第四段,前提是第一到第三段都已經完成。這不是話術,是工廠唯一能對自己負責的那一段。前面三段有一半的變數在客戶端,工廠報不了。

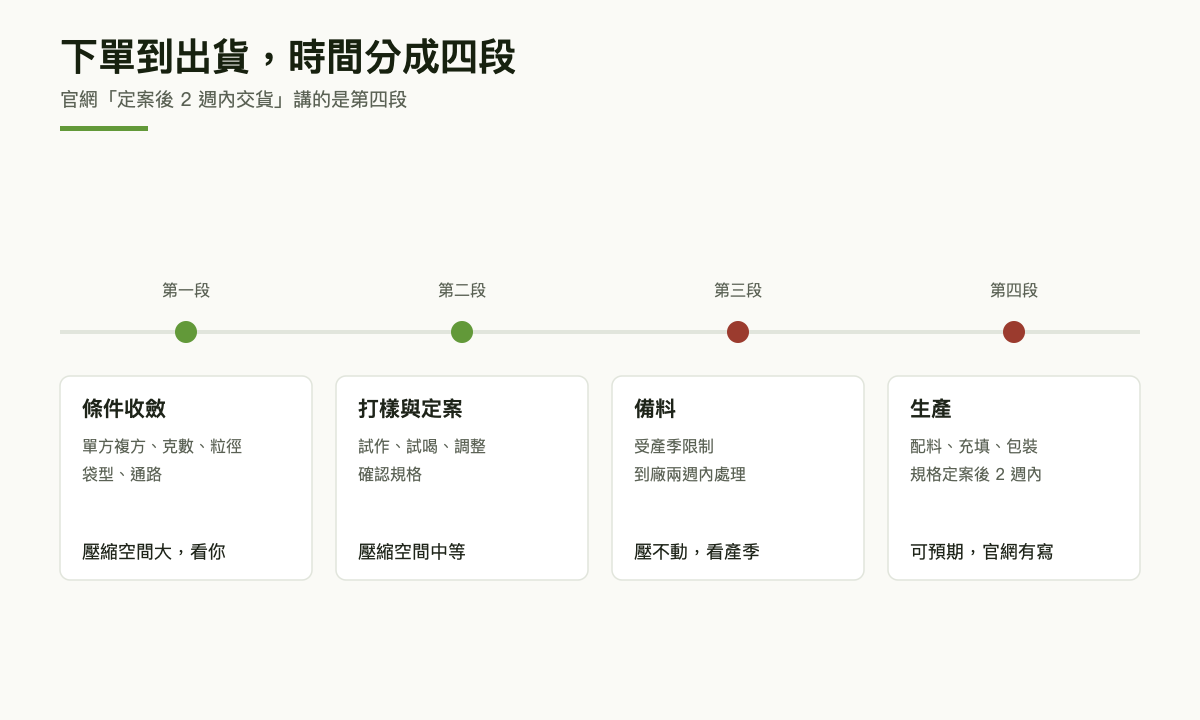

四段時間軸:條件收斂、打樣與定案、備料、生產,標出前兩段壓縮空間大、後兩段受產季與製程限制
官網那句「定案後 2 週內交貨」講的是第四段。前面三段有一半的變數在客戶端。

第三段為什麼壓不動

因為植物有產季。

草本原料不是隨時可以下單的工業品。花期、採收期、產區的天候,決定了什麼時候有料、有多少料、品質如何。產季過了,市場上流動的是既有庫存,價格與可得量都會受影響。

保康的金針來自花蓮玉里赤科山,由當地花農每年定期送到廠。這段合作的形態不是「有需要才下單」,是配合產季固定收料——也就是說,備料的時間起點不是你下單那一天,是採收那一天。

原料到廠之後,通常在兩週內完成處理。這個時限不是效率指標,是品質指標:新鮮的植物性原料含水量高、酵素仍在作用,處理得越晚,能保留的東西越少。所以這條線不是「盡量快」,而是排程上必須預先保留的位置。

換句話說,當你在十月下單而拿到貨的時候,那批原料的時間成本,早在幾個月前就已經付掉了。

第一段才是真正的變數

實務上拖最久的,通常不是備料也不是生產,是第一段。

「還在跟老闆確認要做幾味」「包裝設計還沒回來」「通路那邊說要再看看」——這些都不在工廠的排程裡,但它們每延一週,整個案子就往後推一週。而且這一段的延誤有個特性:它不會顯示在任何人的報價單上,所以最後往往變成「工廠怎麼這麼慢」。

要壓縮時程,這一段的投資報酬率最高。前面那篇打樣之前的六件事列的就是這一段要決定的東西。

關於缺料

保康至今尚未發生因客戶訂單而缺料的情況。要說清楚的是,這是過去的紀錄,不是對未來的保證——農產品受天候影響,任何人都無法承諾供應無虞。

可以承諾的是資訊透明:產季狀況有變化時,在排程階段就講,而不是在交期前才講。對做品牌的人來說,早三週知道要改期,和交期前三天知道,是完全不同的兩件事。

今天就能做的三件事

  • 把你的上市日往回推,一段一段標上時間。推完你會發現第一段佔的比例遠比想像大,而那一段的控制權在你手上。
  • 問清楚你的主要原料產季在幾月。如果你的行銷檔期在產季前,備料要提早一整個年度規劃。
  • 把包裝設計的完成日,設在打樣定案日之前。包裝通常是拖最久的那一項,而它又會回頭影響規格。

常見問題

「2 週內交貨」是從下單那天算嗎?

是從品項與包材規格都定案之後起算。定案之前的條件討論、打樣與備料不在這兩週內。實際時程依品項與當期排程另行確認。

急單可以插隊嗎?

能不能加快取決於卡在哪一段。生產段有排程可以協調;備料段如果要的原料不在產季、庫存也沒有,那不是排程問題。建議在詢問急單之前,先確認缺的是時間還是原料。

為什麼有的代工廠說一週就能出貨?

多半是因為那個品項使用的是常備原料與標準包材,不需要重新備料與製版。這是產品性質的差異,不是效率的差異。條件不同的兩個數字不宜直接比較。

第一次合作,整個流程大概要多久?

變動範圍很大,主要取決於條件收斂的速度與原料是否在產季。比較實際的作法是把上市日往回推,逐段確認哪幾段有彈性,再決定要不要調整上市時間。

最後

交期不是一個數字,是四段時間相加。工廠能報的是最後一段,而最長的那兩段——你的決策速度,和植物的產季——一段在你手上,一段不在任何人手上。

把時間軸攤開來看,比反覆追問「還要多久」有用。

本文所述時程為一般性說明,實際交期依品項、包材規格、原料取得狀況與當期排程另行確認,本文不構成交期承諾。
